太阳集团tyc4633水泥地面乙烯基树脂防侵蚀地坪施工技术
乙烯基树脂因其杰出的耐侵蚀机能,成为国内表宽泛利用的防侵蚀树脂资料。它可能招架蕴含酸、碱盐在内的多种侵蚀介质,因而在同类工程项目中,其使用率高达90%以上。乙烯基树脂不仅继承了环氧树脂的优越力学机能,还兼具不鼓和树脂的工艺个性,尤其在玻璃钢衬里工艺中,乙烯基树脂与玻璃纤维的浸润性极佳,从而进一步加强了其耐侵蚀成效。

乙烯基树脂因其杰出的耐侵蚀机能,在多个领域得到宽泛利用。它常被用作储罐、工业烟囱、冷却水系统、出产设备等设施的防腐资料,也合用于硫酸、磷酸、盐酸、氯碱等化工产品的出产环境。同时,在工业构筑领域,如水泥混凝地皮坪、污水池、排水沟、应急池等场所,乙烯基树脂也阐扬着沉要的防腐作用。据统计,2011年我国乙烯基树脂产量约35000吨,占树脂市场份额的2%左右。固然当前防腐市场出现出乙烯基树脂年增长率25%的态势,但总体产能仍未能满足市场约10万吨的现实需要,显示出巨大的发展潜力。除了防腐领域,乙烯基树脂在非防腐市场也有着近40%的份额期待进一步启发。当然,代替传统耐蚀资料仍是其沉要的市场方向。其中,乙烯基树脂在水泥地面防腐地坪的利用,正逐步成为传统防腐资料的梦想代替品。

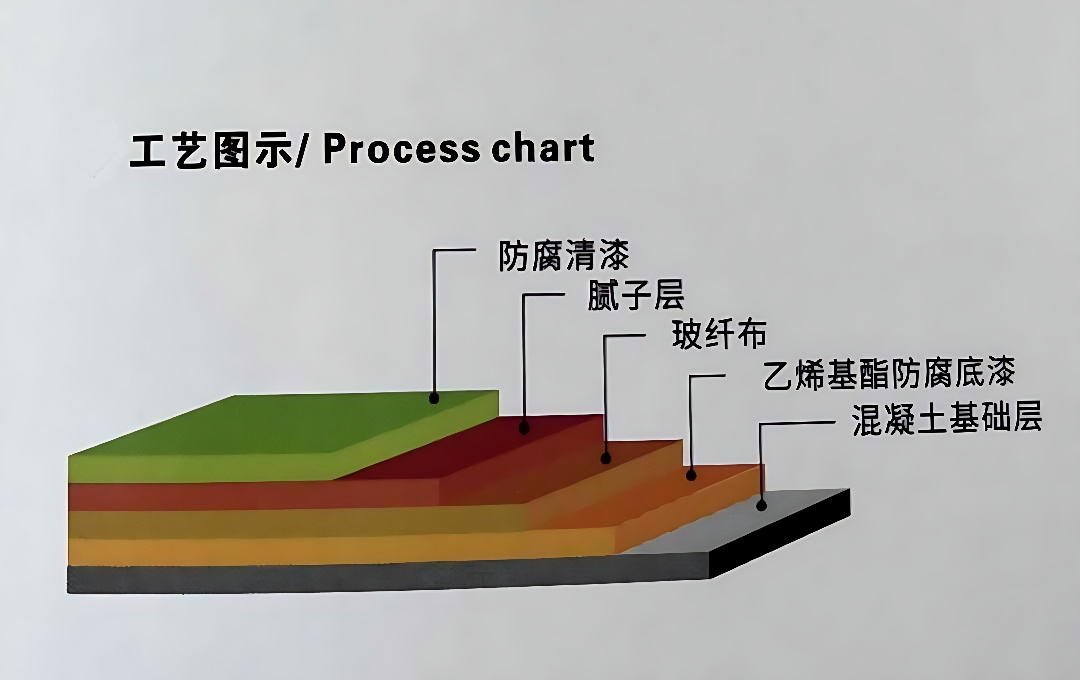

在传统的混凝土水泥地面防腐处置中,人们时时使用耐酸砖板、花岗岩块材或环氧树脂等耐侵蚀资料。然而,这些块材在维建时显得尤作难题,施工流程复杂且造价不菲。出格是环氧树脂,其在强酸环境下的耐侵蚀性并不梦想。幸运的是,乙烯基树脂的出现正好添补了这一空缺。如今,无论是新建还是翻新的水泥混凝地皮面,越来越多地选择使用乙烯基树脂防侵蚀资料。这种地坪资料以其卓越的沉防腐机能著称,通过调整乙烯基树脂的种类和施工工艺,可能展示出良好的机械机能、耐侵蚀机能、耐热机能、耐燃机能以及防裂抗渗机能。其施工流程重要蕴含:处置水泥混凝土基面,建补浮泛、蜂窝和裂缝等缺点,并进行阴阳角倒角处置;随后顺次进行乙烯基树脂底涂施工、多层纤维布的铺贴、表表打磨、腻子找平以及面涂等步骤,以确保地坪的质量和耐用性。

太阳集团tyc4633乙烯基树脂防侵蚀地坪具体施工工艺和技术要求如下:
1. 对水泥混凝土基面进行处置时,首先确保新浇筑的混凝土强度达到设计要求,并至少养护30天(具体功夫需凭据气象情况、空气湿度、透风情况以及温度等成分来决定)。同时,需保障水泥地面在20mm深度内的含水率低于6%。若是对寂仔水泥混凝土进行刷新或翻新,还需彻底断根油污及其他传染物。在处置基面时,我们选取高效的HUSQVARNA 富世华·佰锐泰克 BLASTRAC研磨机或抛丸机,有效去除水泥表表的浮浆和杂质,使其出现出多孔状态,并拥有肯定的天然粗糙度。处置结束后,使用吸尘器彻底算帐表表尘埃,确保水泥基面干净整洁。同时,做好围护和封关工作,预防二次传染的产生。
2. 针对浮泛、蜂窝及裂缝等缺点的建补工作,我们首先将凹处用107胶水与水泥砂浆或腻子混合后进行添补。添补的次数取决于缺点的大幼和深度,确保添补后表表平坦。待添补部门充分干燥后,再利用手磨机进行打磨和算帐,确保建补区域与周围表表一致。
对于阴阳角的处置,阴角部门我们使用107胶水拌合的水泥砂浆或腻子,将其做成45°的倒角,确保角度正确。同样,倒角部门在充分干燥后需进行打磨。而阳角部门则直接使用手磨机打磨成圆角,确保整体美观。所有处置结束的部门都必要进行彻底的算帐,以保障整体成效。
3.对于乙烯基树脂底涂的施工,我们必要依照出产厂家的说明书建议来配比固化剂,并凭据环境温度的变动进行适量的调整。为了确保底涂达到最佳的固化成效并提升与地面的粘结力,造作幼样并进行拉拔测试是必不成少的步骤。只有当拉拔测试达到最大值时,我们才可进行大面积的涂装施工。在施工方式上,推荐使用滚刷进行涂装,而不是使用喷涂机。此表,底涂滚刷的遍数不应少于两路,以确保施工质量和成效。

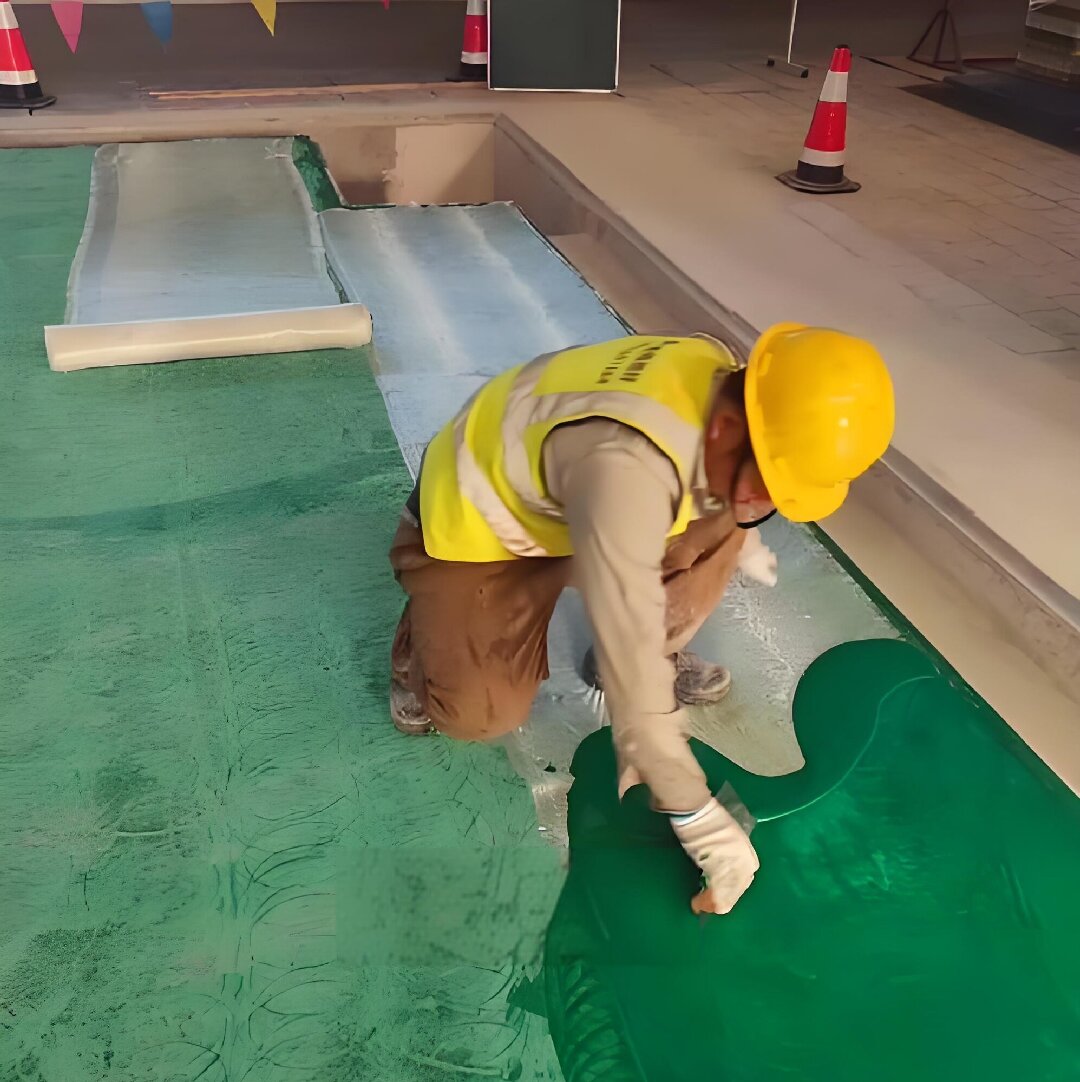

4. 第一层布的乙烯基树脂铺贴。在底涂齐全干燥之后,方可进行第一层布的乙烯基树脂铺贴工作。严格依照出产厂家建议的配比,正确计量固化剂(引发剂)并参与乙烯基树脂(预促)料液中。充分搅拌均匀,静置直至无气泡产生。随后,将混合均匀的树脂液均匀倒在纤维布上,利用滚刷或批刮工具均匀涂布,确保树脂充分浸润布眼,不留死角,同时排出布内所有气泡。布的搭接处应维持在5cm至10cm之间,若介质含有氢氟酸,则应预防使用玻璃纤维布,选择其他不含硅的有机纤维布或碳布代替。铺贴步骤能够选择一层距离法或陆续二层法,但总层数不得超过三层。若选取二层陆续铺贴,则搭接宽杜爪为50%。在大面积铺贴前,建议先造作幼样,以确定最佳的固化功夫和铺贴工艺。
5. 第二层布的乙烯基树脂铺贴。待第一层布的树脂齐全干燥后,需用打磨机将表表毛刺、凸起及搭接处打磨平坦,并彻底算帐。在进行第二层布的铺贴时,需确保与第一层布垂直铺设,形成十字交叉的铺贴结构。
6. 第三层布及更多层数的乙烯基树脂铺贴。当第二层布的树脂齐全固化后,同样需用打磨机对表表进行平坦处置,并算帐干净。在铺贴第三层布时,应确保与第二层布垂直交叉铺设。如需更多层数的铺设,则凭据设计要求持续依照同样的步骤和步骤进行,直至满足整体厚度和使用工况的需要。
7. 打磨表表处置 实现乙烯基树脂与纤维布的铺设并确保其齐全干燥后,必须对最后一层乙烯基纤维布执行全面的打磨工序。此过程除了去除表表可能存在的毛刺、凸起以及确保搭接处地面平坦表,更关键的是增长其表表的粗糙度,以便腻子能更好地与纤维布结合。推荐选取80目砂纸盘进行打磨,并使用吸尘器断根打磨产生的尘埃,确保打磨后的表表手感粗糙度合适。
8. 腻子层找平处置 为了实现腻子层的找平成效,必要将120目及以上的粉料(把稳:氢氟酸介质环境下应预防使用石英粉)与预促后已增长固化剂的乙烯基树脂胶料混合搅拌。为预防出现透底景象,可适量增长5%的色浆,调造成易于批刮的腻子。腻子料应均匀摊铺在打磨后的树脂纤维布面上,使用手工泥刀以45°角进行批刮,确保腻子层厚度一致、无刀痕残留及气泡和粒子。待第一层腻子干燥后,可持续批涂第二层,直至达到预约的厚度。最后一路腻子干燥齐全后,需用分歧粗细的磨盘砂纸进行整体打磨,直至腻子层手感光滑细腻,并用吸尘器彻底清洁,确保腻子面层干净无瑕。
9. 面涂施工 乙烯基树脂面涂资料通常已由出产厂家预先增长了空干剂、色浆和推进剂,施工人员只需依照配比要求增长固化剂即可进行涂装。若资料未含前述增长剂,调配时必须征询专业的乙烯基树脂技术人员。面涂施工可选取滚刷或机械喷涂的方式进行,要求涂层厚度均匀、色彩一致,并预防漏涂、流挂、起泡、起壳及起皱等质量问题。施工实现后应实时查抄,一旦发现问题需立即建改。
10. 养护与�;� 水泥地面乙烯基树脂防侵蚀地坪施工实现后,需进行至少10天的天然养护,期间严禁任何传染物或化学介质接触地坪表表,以确保其机能不变和使用寿命。
为了保障太阳集团tyc4633水泥地面乙烯基树脂防侵蚀地坪质量,最大水平的耽搁地坪使用寿命,在现实施工时要把稳以下事项:
▲ 确保水泥基面打磨精密,维持低含水率状态。不容喷涂方式,必须确保施工层数不少于两层,杜绝漏涂景象。切记,不得在环氧树脂表表直接进行乙烯基树脂施工。
▲ 铺贴纤维布时,干层务必精密打磨,湿层则需确保布眼充分渗透,彻底排除气泡。
▲ 施工时,若遇雨天、大风或湿度超过80%的情况,必须暂停施工。固化剂的使用需凭据环境温度调整,且必须经过现场幼样试验验证后方可进行大面积施工。
▲ 当介质中含有氢氟酸、氟化物或氢氧化钠等碱性物质时,务必选用有机纤维布进行铺贴。
▲ 纤维布的铺贴层数应节造在三层以内,以预防因过热导致的收缩或白化脱层景象。
▲ 施工过程中,必须严格遵守配比要求,确保计量正确。设立专职的配料人员和技术人员,如有疑难,应征询出产单元,不得擅自更改配比或施工工艺。
▲ 对于未预促的乙烯基树脂,现场配料时应先将推进剂与乙烯基混合均匀,再与固化剂混合。严禁将推进剂和固化剂同时参与乙烯基树脂中,以防产生危险。
▲ 苯乙烯的增长应严格节造,仅在乙烯基树脂施工过程中变稠时,可适量增长进行稀释,但绝不成过量。建议尽量不增长,并凭据现实施工量确定树脂料的配比。
▲ 空干剂的增长仅限于最表表一层,其他层不得使用。面涂固化后出现的蜡痕为正常景象。
▲ 乙烯基树脂涂料严禁在户表水泥地面使用,以免出现质量问题。

太阳集团tyc4633水泥地面乙烯基树脂防侵蚀地坪的施工技术利用与遍及,已经充分展示出其显著的经济效益。它不仅占据了沉防腐领域的主导职位,成为了首选的防侵蚀资料,同时也为防腐行业带来了丰富的收益。更沉要的是,它有效地降低了使用单元的防侵蚀守护成本,实现了经济效益与社会效益的双赢。太阳集团tyc4633乙烯基树脂防侵蚀地坪以其优异的性价比和宽泛的合用性,必将成为当前最为凸起和沉要的沉防腐地坪选择之一。在国度对环保和安全要求日益严格的布景下,水泥地面防护资料也在不休创新发展。我们等待着乙烯基树脂出产企业可能突破技术难关,研发出更多环保、安全、机能卓越的乙烯基树脂防侵蚀地坪涂料,出格是可能适应露天及户表环境、高浓度碱性介质使用的地坪涂料,以满足市场的多样化需要。
